变电站鹅卵石填充时如何保证厚度均匀平整 |
作者:管理员 发表时间:2025-03-03 |

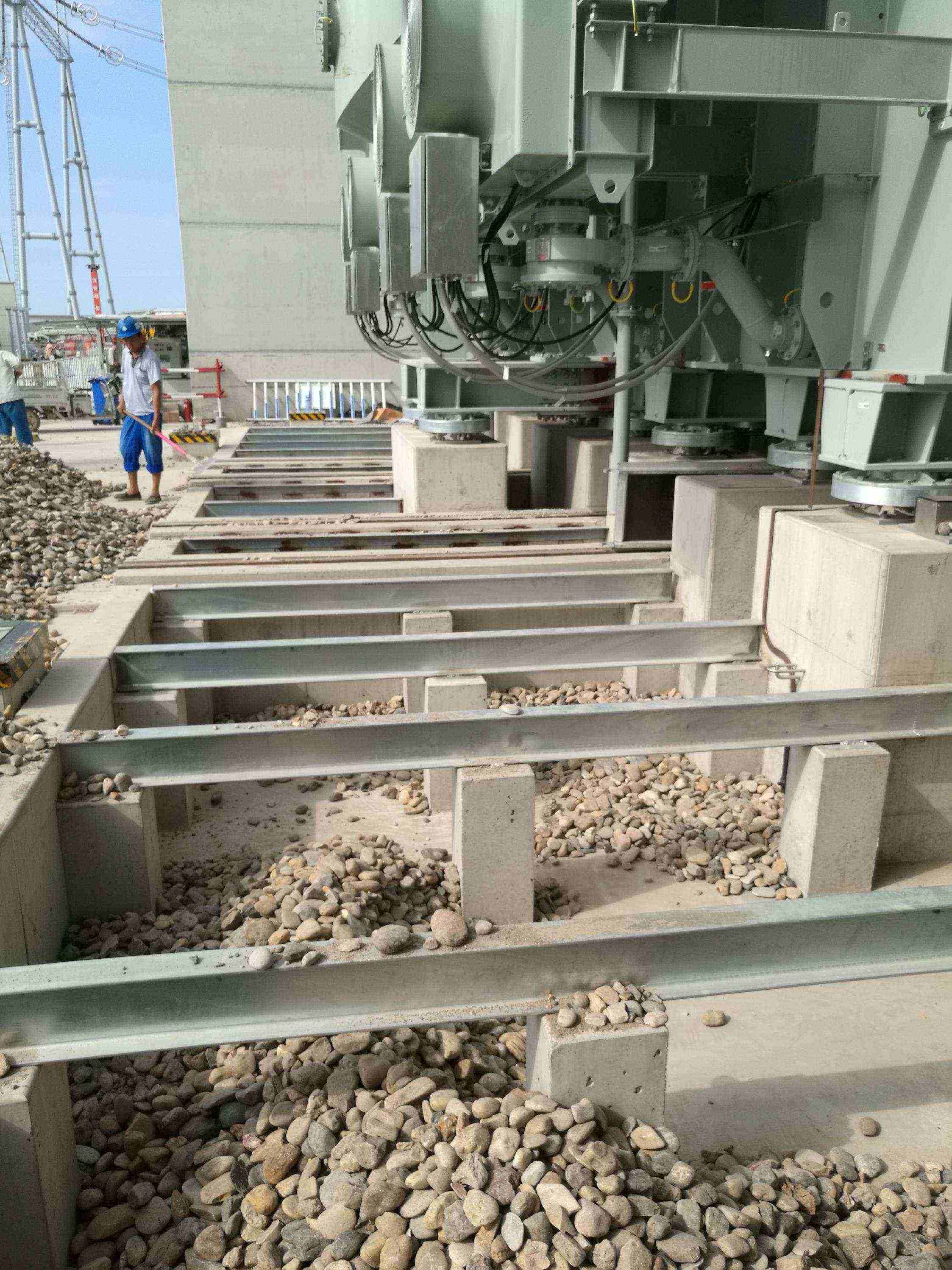

![]() 施工前准备 场地平整:对铺设区域进行全面清理,去除杂物、泥土等,并用平整设备将地面压实、整平,保证基础表面平整度误差在±5mm以内,为均匀铺设提供良好基础。山东沂河鹅卵石厂批发变电站用鹅卵石。 材料筛选:提前对鹅卵石进行筛选,剔除过大、过小及形状不规则的石块,保证用于铺设的鹅卵石尺寸均匀,大小差异控制在±1cm范围内,减少因个体差异导致的厚度不均。 工具准备:准备好如耙子、刮板、水准仪、卷尺等必要工具。水准仪用于测量水平度,卷尺用于测量厚度,耙子和刮板用于平整鹅卵石。 铺设过程控制 设置基准点:在铺设区域边缘每隔一定距离(如5-10米)设置一个基准点,用木桩或钢筋打入地下,标记出鹅卵石铺设的高度,相邻基准点的高度误差应控制在±3mm以内。 分层铺设:采用分层铺设的方法,每层厚度控制在100-150mm,每层铺设后都用耙子和刮板进行平整,并用卷尺或水准仪检查厚度,确保每层均匀。 平整作业:铺设时从一端开始,使用刮板或耙子将鹅卵石均匀摊开,边铺设边用工具进行平整,使鹅卵石紧密排列,避免出现堆积或空缺。施工人员可站在木板或垫板上作业,防止踩压造成局部厚度变化。 铺设后检查 全面检查:铺设完成后,使用水准仪和卷尺对整个铺设区域进行全面检查,每隔一定面积(如5平方米)测量一次厚度,检查点的厚度偏差应控制在±20mm以内。 局部调整:对检查中发现的厚度不均匀部位,及时进行调整,补充或减少鹅卵石,确保整体厚度均匀。 |
